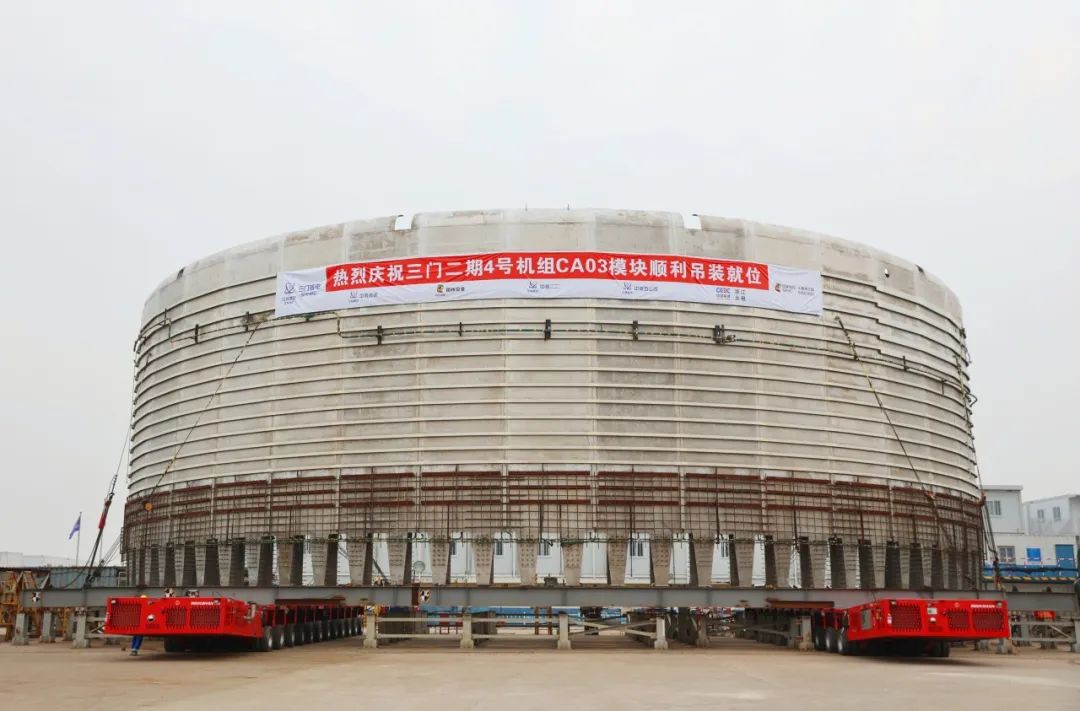

1月28日9时26分,三门核电4号机组CA03模块顺利吊装就位,为后续安全壳内11305房间的形成创造了良好先决条件。

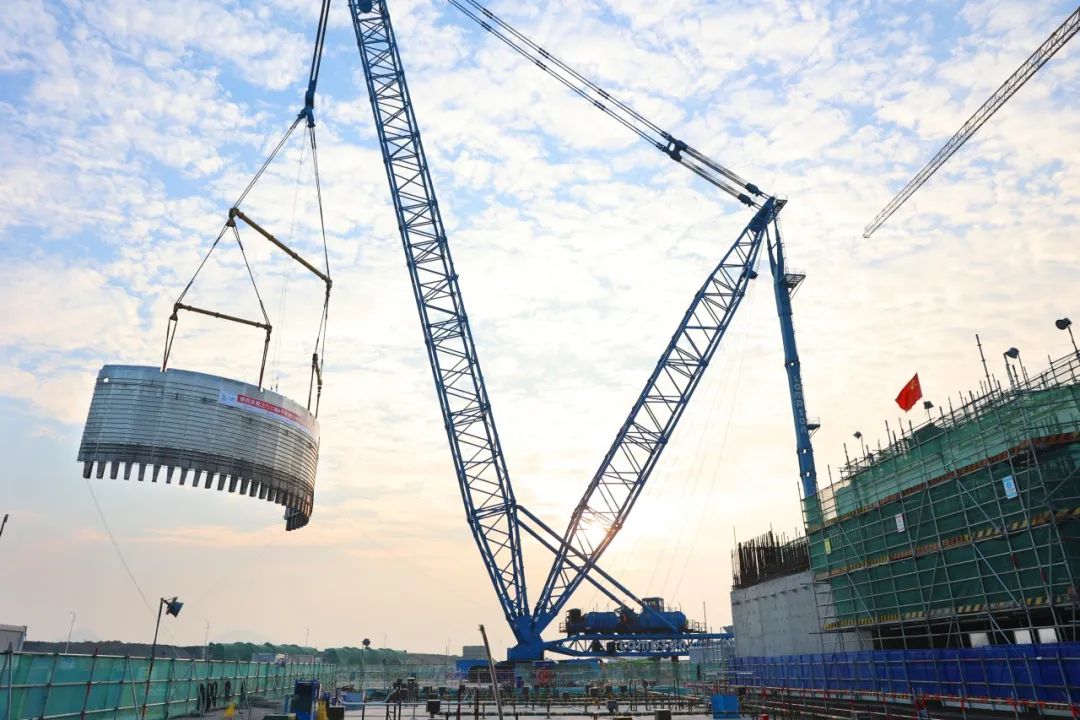

CA03模块为钢结构墙模块,是安全壳内置换料水箱西南墙,由双相不锈钢板以及型钢构成,总共分为17个子模块。模块整体呈半圆弧状,弦长约35.5米、弧高约14米、直立高约13米,拼装总重量为214.1吨。 CA03模块为单板墙结构,易变形且受风载影响较大,为确保吊装顺利,上海核工院汲取3号机组经验反馈,对4号机组CA03吊装工作开展优化提升:采用有限元模拟分析受力状况,对薄弱部位进行加固处理;改进吊索具组装方法,进一步节省组装时间;实时监测风速,确保起吊风速严格控制在5.4米/秒内;拆除钢制安全壳上挂架,保证CA03模块吊装通畅、顺利就位。 本次4号机组CA03模块吊装用时2小时23分,完美规避干涉碰撞问题,为后续大件吊装工作积累了宝贵经验,也为4号核岛岛内工作的开展奠定了良好基础。
