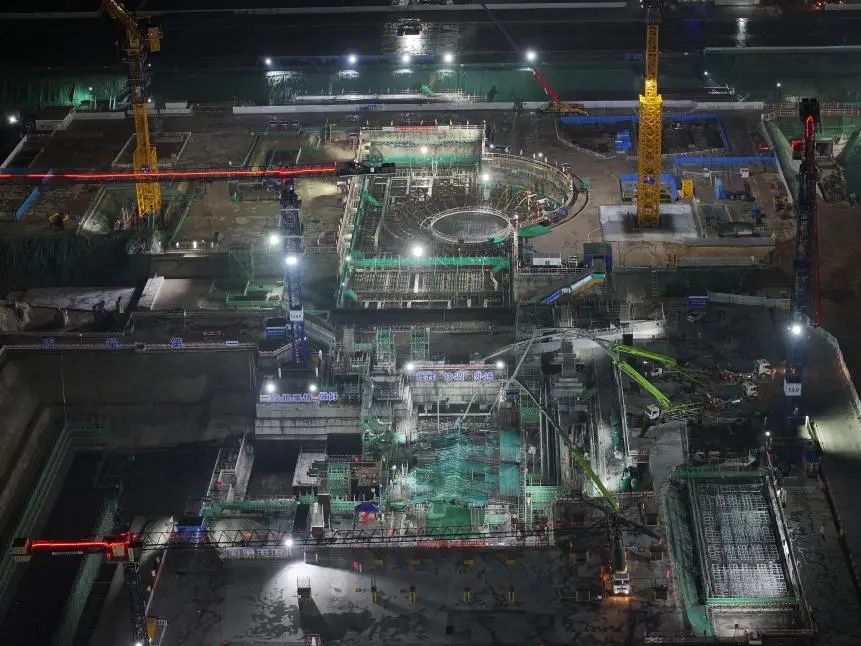

3月30日0时16分,廉江核电2号机组常规岛汽机基础底板混凝土浇筑顺利完成(2号常规岛FCD浇筑部位),浇筑耗时38小时48分钟,累计浇筑混凝土3638立方米。2号汽机基础底板自2月23日开始钢筋绑扎以来,经过37个日夜的不懈奋战,完成1020吨钢筋绑扎工作,提前60天圆满完成节点目标,打造了常规岛汽机基础底板施工的国内最快速度。
汽机基础底板东西向56.63m,南北向22.2m,底板总面积1024m²。底板为现浇钢筋混凝土结构,厚度为3.5m,基础底板上部设有汽机平台柱、设备支墩、挡墙。本次浇筑的汽机基础底板为常规岛土建结构的关键部位,其混凝土浇筑方量大、底板厚度高、基础钢筋密集、规格多、总量大。
为顺利完成浇筑工作,上海核工院严把安全质量关,按照“向技术要一切”的指导理念,通过施工技术优化、施工资源配备、施工逻辑调整等措施,快速完成底板施工。同时组建跨部门党员先锋队,建立2号常规岛FCD先决条件清单、协调问题清单,及时解决现场制约问题,组织常规岛FCD桌面推演及实操演练,确保2号常规岛FCD顺利启动。
汽机基础底板大体积混凝土的顺利浇筑,为2号常规岛土建结构全面推进及主厂房地下结构出零米里程碑目标的实现奠定了坚实的基础。下一步,上海核工院将牢记责任使命、主动担当作为,加强风险管控,继续高标准推进现场建设工作。
