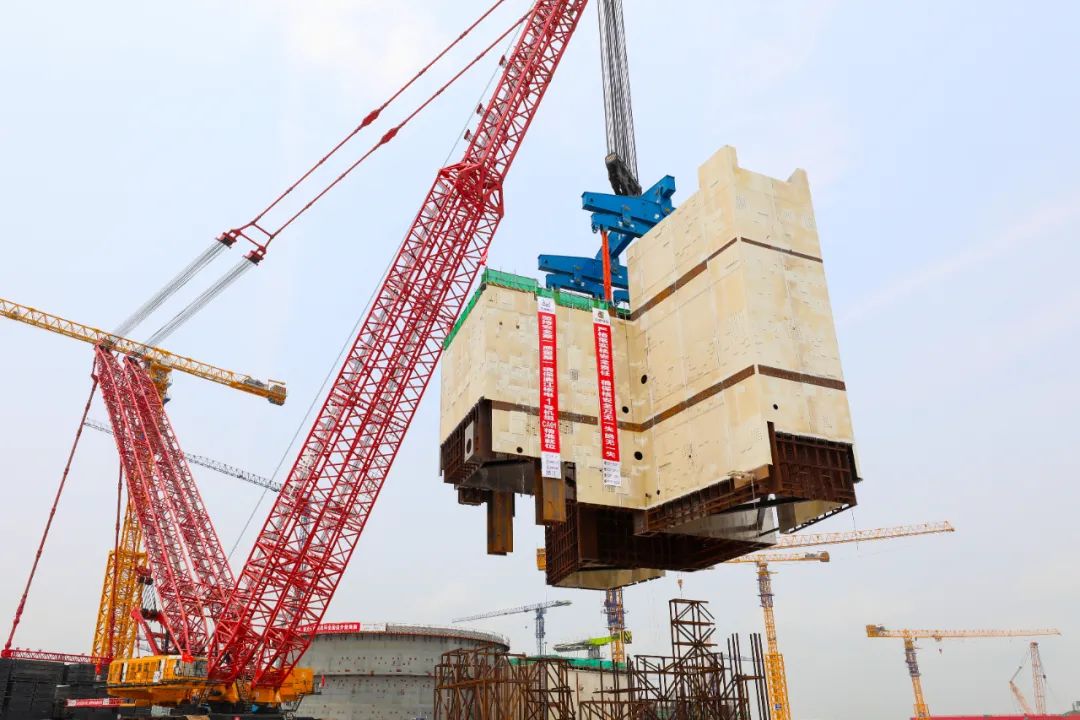

2024年4月13日15时18分,国家电投廉江核电项目一期工程1号机组核岛CA01模块(蒸汽发生器隔间和换料通道模块)一次精准吊装就位,为核岛反应堆厂房内部结构后续施工创造了有利条件。

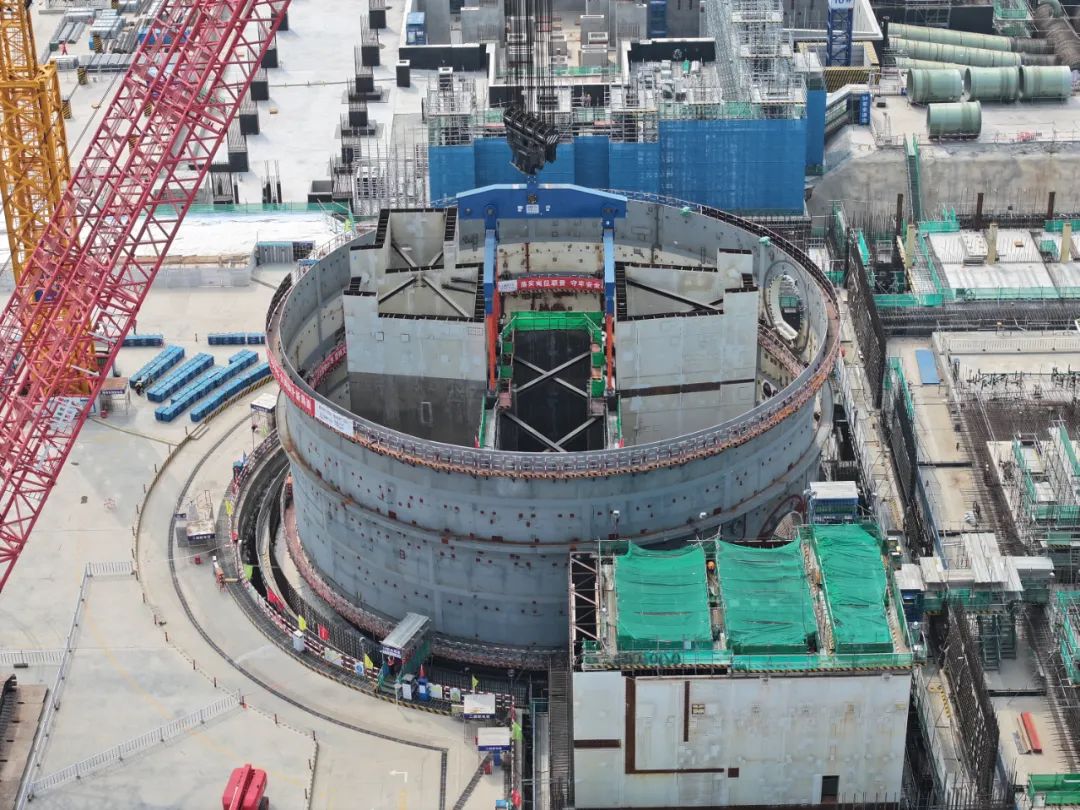

吊装工作自12时开始,历时3小时18分,整个吊装过程安全平稳有序,吊装精度控制在毫米级。CA01模块就位于核岛反应堆厂房,是反应堆压力容器、蒸发器、稳压器等主设备的安装房间。模块整体呈T字形,外形尺寸长29米、宽26.7米、高23.5米,由47个子模块组成,总起吊重量为1066吨。
作为勘察设计和总承包单位,上海核工院统筹项目各参建单位群策群力,组织制定安装、运输、吊装一体化施工计划,协调吊装过程安全有序推进。同时大力推动采取吊梁载荷1000吨验证、吊耳连接板加固、增加防变形工装等措施,实现了拼装阶段安装物项最大化,有效减少岛内施工交叉作业、动火作业、高处作业风险,为核岛后续高效率、高质量施工创造有利条件。
