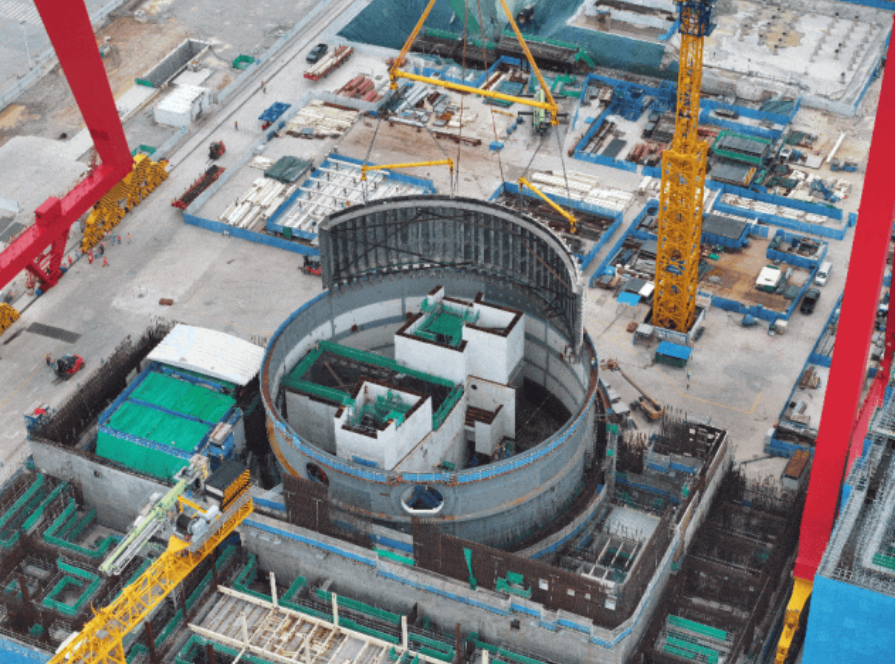

7月24日13点57分,廉江核电2号机组CA03模块顺利吊装就位。
CA03模块为钢结构墙模块,是组成内置换料水箱墙壁的一部分,总共分为17个子模块。模块整体呈半圆弧状,采用1600t门式起重机进行吊装。
为保证CA03模块顺利就位,上海核工院统筹协调,组织制定安装、运输、吊装一体化施工计划,每日召开POD会议,协调解决施工中各种问题。充分汲取1号机组CA03模块施工经验,设计优化钢筋连接方式,提前预留核岛内部施工空间,在拼装场地完成底部钢筋、管道安装等工作,有效减少后续核岛内部施工交叉作业。对模块易变形位置加设防变形工装,有效减少模块变形。提前进行模块测量、三维扫描及问题处理,避免吊装过程中发生碰撞。设置叉车牵引缆风绳控制模块方向,降低天气对吊装施工的影响。
CA03模块的顺利就位,为2号机组安全壳厂房内工作的进一步开展奠定了良好的基础。
